    全面攻堅沖刺!成都世運會保電重點項目進入倒計時

    2025年06月06日10:19 | 來源:人民網-四川頻道
    小字號

    人民網成都6月6日電 (陳萱)6月5日14時許,位于成都東部新區的成都空港新城220千伏輸變電工程現場呈現一片熱火朝天的建設景象:變電站外,4名技術人員正精細調試電氣設備;架空線路上,導地線展放作業有序推進;地下電纜通道施工同步展開。

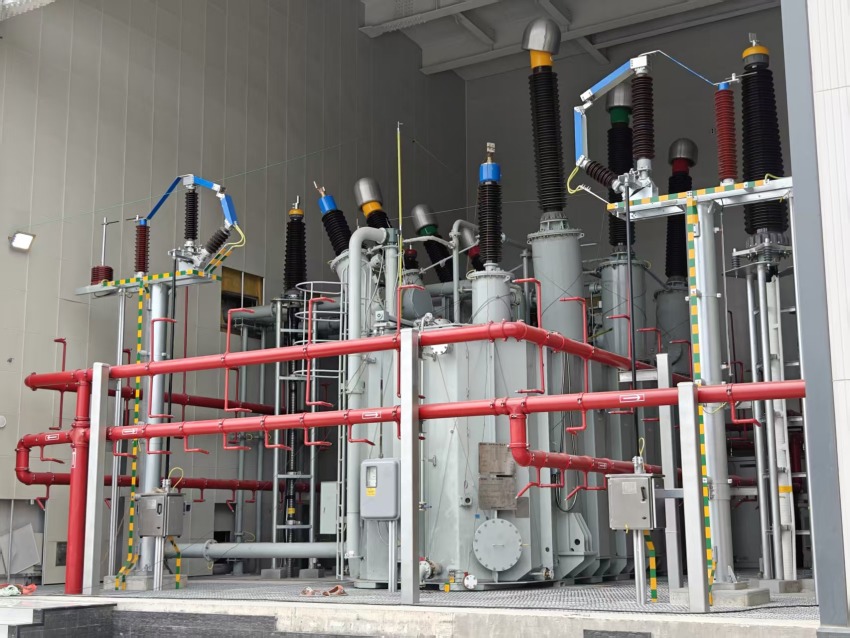

    成都空港新城220千伏輸變電工程現場。陳萱攝

    成都空港新城220千伏輸變電工程現場。陳萱攝

    為此,國網成都供電公司全力打造國家電網機械化施工示范工程,全面采用無人機放線、智能張力控制、機械化跨越架等先進技術,最大限度降低安全風險,提升施工效率,確保工程高質量按期投運。

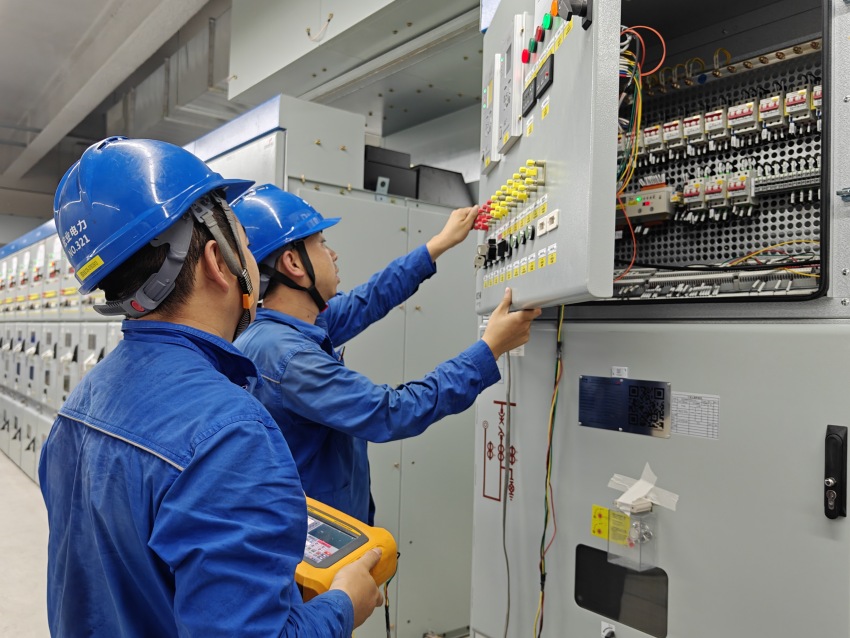

    工人檢查設備。陳萱攝

    工人檢查設備。陳萱攝

    該變電站建成投運后,將承擔多個賽事場館的電力供應重任。“項目投運后,將顯著提升機場、高鐵、地鐵等重要設施的電力保障能力,滿足成都東部新區日益增長的用電需求。”國網成都供電公司成都空港新城220千伏變電站業主項目經理沈潔說。

    為筑牢世運會電力保供能源基礎,國網成都供電公司統籌推進成都空港新城、高埂220千伏輸變電工程等7項世運會保電重點項目以及相關配套線路增容改造工程,共計新建3座220千伏變電站、227.8公里220千伏輸電線路以及30公里110千伏輸電線路。為圓滿按期完成建設任務,該公司倒排工期,制作“施工作戰圖”,采用智能化技術手段,著力抓安全硬指標、抓進度硬任務、抓質量硬標準,建立“月統籌、周協調、日管控”推進機制。

    目前,2100余名作業人員700余輛施工用車晝夜不停奮戰在現場,全力確保項目按期建成投運。這7項保電重點項目已進入倒計時階段,全面開啟最后的攻堅沖刺。
