從故障到合閘 成都溫江電網“極速救援”95小時

![]() |

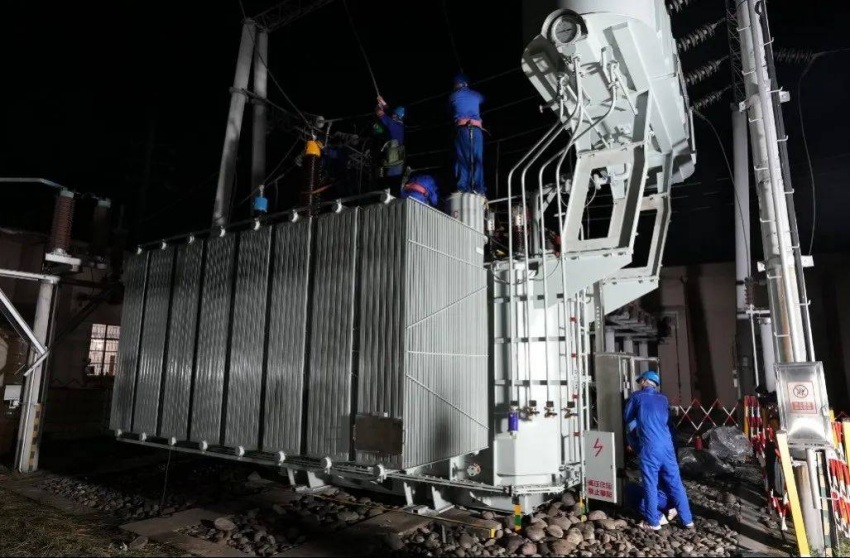

搶修現場。溫江區融媒體中心供圖 |
“成都市溫江區110千伏柳城2號主變目前已完成搶修,進入調試階段,計劃7月30日上午用電早高峰前帶負荷運行。”7月29日晚,連續奮戰95小時的國網成都市溫江供電公司搶修隊員緊繃的神經稍微得以放松。
據了解,6天前的下午,溫江110千伏柳城變電站2號主變故障,后經試驗需要馬上搶修。5萬千伏安的電網負荷缺口,居民用電如何解決、企業生產如何保障?一系列連鎖反應,讓參與搶修的所有人都倍感壓力。
面對緊急狀況,溫江區經信局連夜會同國網成都市溫江供電公司啟動應急預案,一場電力保供的“競速賽”拉開序幕——專業搶修團隊駐站實施24小時不間斷進行搶修作業;統籌調度,向相鄰變電站轉接負荷;調集應急發電車(機),實施頂峰發電、應急供電,全力保障居民生活和企業生產用電……
打出“組合拳” 全力保障企業居民用電
成鈔家園附近的黃金路上,2臺裝機容量為2000千伏安的應急發電車“堅守”在崗位,通過桿塔連接電網,為該區域8000多戶居民提供用電保障。
“針對負荷缺口,第一時間通過向相鄰變電站轉接的方式,實現負荷轉接消納。同時為確保迎峰度夏用電高峰期的供電可靠性,我們啟用了應急發電車。”國網成都市溫江供電公司配電運檢班工作人員萬鵬介紹,溫江轄區接入了40臺應急發電車,分布在柳城街道、天府街道、萬春鎮轄區8個點位,裝機容量達4萬千伏安。
保障企業正常生產是搶修期間的另一項重點工作。位于溫江高新區的成都統一食品工廠內,多臺低壓發電機組轟鳴運轉。國網成都市溫江供電公司派駐工作人員現場值守,定時檢查發電機組情況,區經信局全力調度燃油企業,保供發電機組,確保企業供電穩定。
“我們每天的用電需求約5500千瓦,故障出現后,部門、園區和供電公司第一時間來了解情況,積極協調解決企業用電需求。在各方共同努力下,目前正常生產得到了保障。”成都統一食品西南區生產總監蒲國君說。
溫江區經信局、溫江高新區攜手國網成都市溫江供電公司共同做實“進解優促”,深入了解企業用電情況,及時提供服務保障。故障期間,為園區企業共調運安裝69臺發電機組,總裝機容量3.9萬千伏安,有效保障了企業生產。
晝夜“搶時效” 爭分奪秒完成搶修任務
7月29日下午4時許,溫江110千伏柳城變電站搶修現場,工作人員在完成初驗和復驗后,操作送電,進行調試。
主變合閘進入空載試運行后,國網成都市溫江供電公司運維檢修部主任楊坤心里的一塊大石頭也落了地。“大家這么多天沒日沒夜的連續奮戰搶修,是值得的。”楊坤長舒一口氣。
從7月25日晚上搶修工作開始到7月29日傍晚主變合閘投運,對于楊坤和搶修隊員們來說,分秒必爭。60多名搶修隊員24小時倒班作業,克服高溫、連續作戰,經過95個小時奮力搶修,成功排除主變故障。
據介紹,溫江110千伏柳城2號主變計劃于7月30日上午用電早高峰前帶負荷運行,搶修完成后的2號主變裝機容量為6.3萬千伏安。
“下一步,我們將繼續加強電網建設,做好設備的運維和應急準備,進一步增強供電能力,確保轄區電網設備以良好狀態迎接夏季高溫大負荷挑戰。”楊坤說。
