• <abbr id="k8iu8"><th id="k8iu8"></th></abbr>
  • <abbr id="k8iu8"><option id="k8iu8"></option></abbr>
    人民網
    人民網>>四川頻道>>綜合欄目>>成都

    11條電力線路遷改完成 成都二繞至文山樞紐段向通車沖刺

    2025年08月17日08:16 | 來源:成都日報
    小字號

    原標題:成都二繞至文山樞紐段向通車沖刺

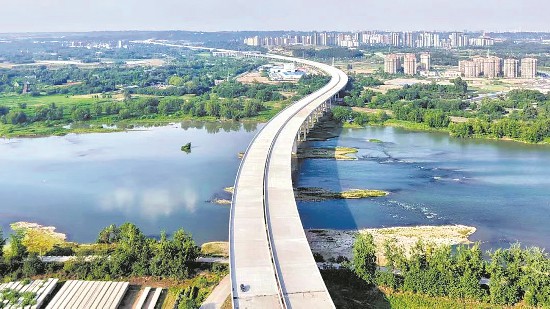

      記者昨日獲悉,隨著成樂高速擴容項目新津段最后兩條110KV高等級電力線路(鄧店線、店趙線)拆舊完畢,橫亙在成都二繞至文山樞紐段上空的11條電力線路完成遷改,項目正式邁入通車沖刺階段。該段建成后,將實現與天邛高速、成都第二繞城高速互聯互通。

      成都二繞至文山樞紐段全長11公里,該區域上空高等級電力線路縱橫交錯,成為制約項目推進的關鍵瓶頸。“高等級電力新線路的最后駁接施工和舊線路的拆除需要在完全停電的狀態下進行,是一項涉及新津、邛崍眾多企業、工業園區及居民供電的‘動脈血管手術’工程。”成樂公司相關負責人介紹,為保障正常供電,協調成都電力公司從全國調集80臺中壓發電車分布在21個點位發電保供,保障施工不造成任何影響,實現了“無感”遷改。

      據了解,成樂高速擴容項目是四川省第一條大規模“四改八”經營性高速公路改擴建項目。項目主線起于成都市武侯區三環路川藏立交,止于樂山市市中區辜李壩,同步建設樂山城區過境復線,串聯成都、眉山、樂山3市9區(縣),全長136公里。目前,文山樞紐互通至樂山辜李壩段已全部建成通車,通車總里程占項目建設總里程的73%。 (成都日報錦觀新聞記者 周鴻 受訪者供圖)

    (責編:章華維、羅昱)

    分享讓更多人看到

    返回頂部
